近日,廣東省云浮市云初大窩塘建筑用糜棱巖(片麻巖)礦山項目500千伏龍羅甲線電力線路遷改工程正式送電成功。歷經140余天,大窩塘礦山項目110千伏、220千伏及500千伏超高壓輸電線路遷改工程全線竣工,標志著大窩塘礦山項目建設工作取得重大突破,打通了礦山安全設施設計審查環節最后一道障礙,為項目整體如期投產奠定了堅實基礎。

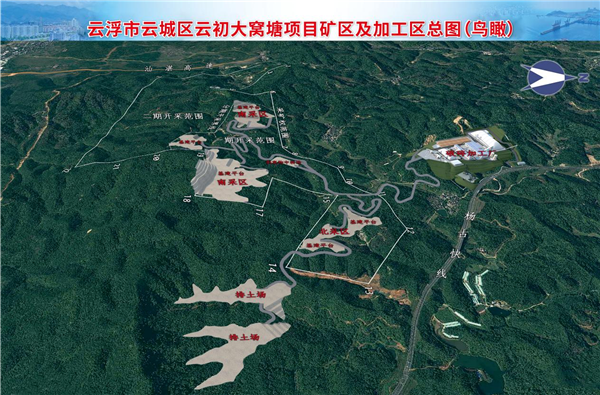

據悉,大窩塘礦山是廣東省重點項目,總投資50億元,礦區面積約3.18平方公里,開采儲量約7.8億噸,開采年限25年,投產后預計年產能2700萬噸。2023年6月9日,云浮市弘源綠色建材有限公司以22億元成功競得該項目礦權,致力打造國內綠色智慧礦山項目樣板,服務粵港澳大灣區綠色建材穩價保供,助力鄉村振興和“百千萬工程”,推動產業有序轉移促進區域協調發展。
此外,該項目也是云浮實施“資源經濟”戰略以來出讓的第4宗資源量過億方的建筑石料采礦權。礦區位于西江沿線重點開采區,既能滿足深南鐵路項目等基礎建設的砂石資源需求,也能依托西江水路運輸優勢供給粵港澳大灣區,打造優質資源供應地,推動資源支撐全域東融灣區更加有力。
為加快推進遷改工程進度,項目團隊組織黨員骨干協同工作專班人員針對疑難問題及影響項目實施的關鍵因素進行攻堅,提前15天完成130余戶青賠任務,高效完成施工期內5次中間檢查驗收。
針對施工現場交叉跨越多、施工環境復雜以及極端天氣影響等情況,項目團隊加強工程全過程管控,工作專班投入管理人員20余人,每周組織召開專題工作會議及聯合實地勘測,認真分析、充分準備、詳細制定工作進度方案及相關安全風險預控措施,安排專人監督,逐項限時跟進排查整改,確?,F(xiàn)場作業風險落實到位,在保障工程進度按期完成的同時,筑牢安全生產防線,最終實現施工期間安全生產“零事故”。
工程實施期間,日均投入施工人員150人、高峰作業期230人,投入先進的施工技術和設備100余臺套,成功搶抓停電窗口期,圓滿完成施工任務。隨著電力遷改工程如期完成,大窩塘礦山項目將進入加速建設階段。
下一步,廣東鐵投集團將繼續協調各方,統籌加快推進項目建設進度,確保早日投產達效,為經濟社會發展增添新動能。
