近日,中國能建葛洲壩三峽建設公司承建的廣東葫蘆砂石礦山項目,順利通過10千伏輸變電通電驗收,實現全面通電。截至目前,項目已完成礦區基建期整體建設及前期準備工作,順利進入運營期。
廣東廣寧縣葫蘆砂石礦山項目10千伏線路屬于專用線路,從110千伏賓亨鎮變電站接出,采用四回路設計,由架空線路和地埋電纜組成。線路全長5.56公里,跨越已有高壓線4處、通訊線13處、低壓線3處、縣道以上公路3處、河流2處、經濟作物8處。

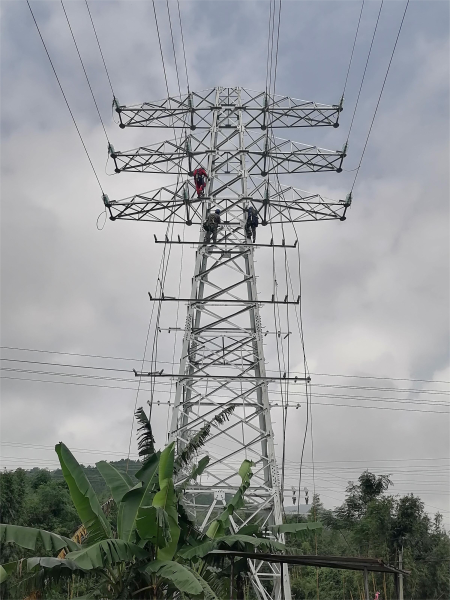

由于施工線路地形多半為山地,無法采用機械運輸?shù)确绞竭M(jìn)行征拆、材料轉運等工作。自今年6月初啟動10千伏輸變電線路建設以來,項目部組建輸變電項目推進專項工作組,黨支部書記親自掛帥,組織黨員領導干部牽頭梳理問題清單,明確責任人,優化施工方案,跟進項目進度計劃。同時結合當?shù)貙?shí)際情況,積極克服臺風、雨季等因素,不斷優化施工方案,加大資源投入力度,分小組跟進各部位項目進度,推進多個工作面同步施工。歷時4個半月,順利完成10千伏輸變電線路建設、驗收、通電工作。
葫蘆砂石礦山項目是廣東省傳統產業升級工程的重點項目,也是中國能建首個投建營一體化綠色礦山項目。項目總投資12.76億元,距離肇明高速項目最近點約3.2公里,投產后年產量可達630萬噸,主要承擔肇明高速建設期砂石骨料供應任務,為粵港澳大灣區基礎設施工程建設提供有效的資源支撐。
