旋回破工藝布置不可大意,這些問題你或許也有!設備工藝布置要點詳述
隨著砂石骨料生產向綠色化、智能化、大型化方向發展,旋回破作為高效節能的粗碎設備,逐漸被應用于大型項目中。但因工作原理及結構特點,旋回破的工藝布置具有特殊性,一旦考慮不全便會對投資、生產產生較大影響。
在多次的走訪調研中,總結出旋回破安裝布置上普通存在的幾種問題:
(1)項目選址不合理:沒有綜合考慮運輸,工程地質,水文地質及氣象等條件,造成運輸距離浪費,基礎下沉、開裂,排水不暢等現象。
(2)工藝布置千篇一律:國產PXZ與引進型PXF或仿制型號布置形式機械照搬,造成投資浪費。
(3)旋回基礎形式:沒有考慮設備是否采用動平衡設計,對設備基礎平臺,尤其下料口布置考慮不全,導致地腳螺栓松動,下料口磨損嚴重等情況。
(4)受料倉容積布置不合理:對于原礦運輸車輛,物料含水量、含泥量等因素不夠重視,導致運輸不暢,下料困難,給料不均勻,設備關鍵部件頻繁損壞等現象。
(5)檢修平臺:檢修跨布置不合理,檢修場地不足,檢修吊裝口不合理等。
(6)底部緩沖倉及排料裝置選擇不合理,影響排礦及事故處理等作業。
01、旋回破布置要點
工藝布置是為了保障設備達到最優工況生產條件。與其他粗碎設備相同,都需要滿足共性的基本要求,同時要根據現場自然條件,設備維護條件,結構差異進行合理設計。
更重要的是立項的工藝布置可以縮小整體建設成本,根據統計,一般建設成本與設備投資的關系為1~2:1,良好的設計可將比例降低至0.5:1。
一般總體要求
(1)項目選址要綜合考慮運輸、工程地質、水文地質等條件,有相對高差的優先選址,需要平地建設的綜合考慮建設成本。
旋回基礎需要固定到巖石中,防止因?yàn)檎駝?dòng)引起的滑移,且與整體基礎相連,整體澆筑,構成一個整體,一旦發生基礎沉降可以整體下沉,防止破碎機安裝中心線偏移。
(2)項目服務年限不同,布置時需要考慮的側重點也有差異。
服務年限短的可以采用鋼結構半固定形式的方式,也可以簡化部分功能的形式縮小投資,例如下部緩沖料倉的容積;
服務年限長的要保障設備維護與操作的功能完整性。同時要為將來改擴建預留空間。
(3)根據結構性能差異,確定布置形式。
國產PXZ和引進型PXF或其他仿制型號操作維護存在差異,例如,國產主要為上部維修,而引進型為上、下部需同等考慮檢修工作量,切不可照搬復制。
02、典型工藝布置

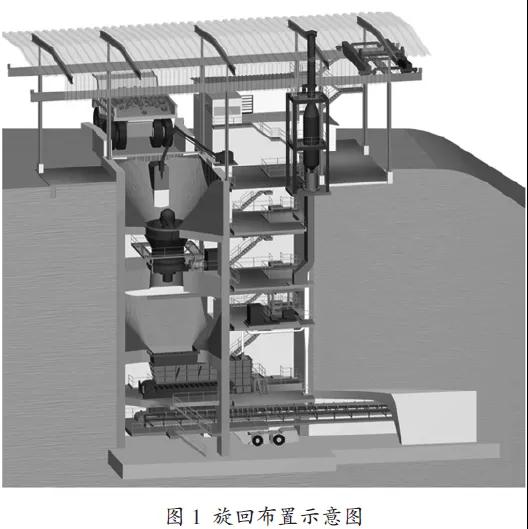

布置可分為上、下兩部分結構(見下圖):
上部結構主要為旋回車間,包括:檢修及通道跨,備件存放跨,卸料破碎跨;

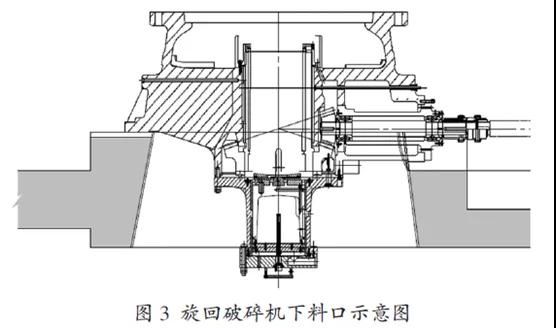

下部結構由受料倉,設備安裝平臺,底部檢修平臺,底部緩沖倉,卸料平臺等構成。
上部結構
(1)布置時車間高度要滿足旋回破最大檢修件吊裝高度要求。
(2)確定卸料跨寬度時,需要明確采用單側、雙側或三側卸料,結合卡車規格及車位數量初步確定寬度。當然,其寬度還要考慮受料倉容積。卸料跨需要布置除塵抑塵設施,例如水霧噴淋等。
(3)檢修跨設有檢修吊裝孔與人員通道,旋回破主電機、液壓站、潤滑站等輔助設備檢修、維護等作業需要通過檢修孔實現吊裝。檢修孔的尺寸不必都相同,可根據各層吊裝設備尺寸不同進行差異化設計。
(4)檢修場地是備件檢修及臨時儲存區域,空間大小與最大存儲件及備件儲存量有關。
(5)除以上三部分外,一些項目根據實際需要設有車輛通道等。
下部結構
下部結構是整個旋回破布置的核心。
(1)受料倉布置需使物料下料通暢,并均勻分布在破碎腔內。同時,需考慮避免物料沖擊給破碎腔帶來較大的沖擊。破碎機橫梁方向需要與卡車卸料方向一致,避免直接沖擊主軸。在三側給料布置中,垂直卸料一側需要設置分料墻作為緩沖裝置。

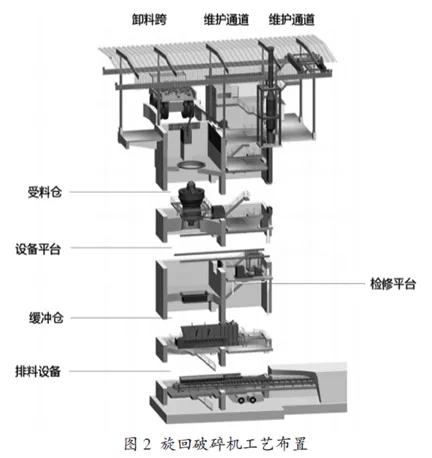

(2)設備層布置重點為下口孔形式,設計為垂直下料口時,會造成物料沖刷下料口,使其磨損嚴重。推薦下料口為“喇叭”形,可避免上述情況。如下圖:
(3)下部緩沖倉設置的目的是,生產中一旦排料設備發生故障,需將破碎腔內的物料排空至下部料倉中,因此大部分文件中推薦該部分容積不小于2車料的容積。
(4)排料裝置有很多選擇,一般采用重型板式給料機、重型皮帶給料機(金屬礦破碎中有應用,砂石料中較少)、振動給料機及直接皮帶機排料。重型板式給料機是最可靠的排料設備,但由于設備重量重,導致維修輔助,設備投資大等。振動給料機多用于小型項目中,在大型設備時多采用2臺設備排料,具有投資小,運行穩定等優點,在砂石骨料項目中應用較多。
旋回破工藝布置直接影響項目建設投資與運行管理,理想的工藝布置設計可以充分的發揮設備功能,反之會對生產造成影響。在設計時要綜合考慮外部及內部因素,進行差異化設計,使符合生產需求。
- 平陸運河建設首個保供砂石礦山進入規?;a(chǎn)!(2025-01-20)
- 5.73億元!江蘇連云港創巖礦業競得當?shù)匾蛔诮ㄖ闷閹r礦...(2025-01-16)
- 支持綠色建材促進建筑品質提升!三部門進一步擴大政府采購政策實施范圍...(2025-01-15)
- 中鐵四局物資公司砂石板塊取得新突破!(2025-01-13)
- 16座礦山!總年采規模超1億噸!“解密”浙江交通資源投資集團砂石布局...(2025-01-13)
- 單價11.87元/噸!安徽年產360萬噸砂石項目(EPC+O)招標...(2025-01-10)
- 江西交工300萬噸/年砂石礦設計施工總承包項目按下施工“開始鍵”...(2025-01-08)
- 東平縣15個生產礦山全部納入省級綠...
- 黑龍江嚴打盜采河砂犯罪活動...
- 政協委員吳復忠:加快貴州省復雜礦...
- 湖北省出臺新規推動礦產資源整合重...
- 山西智能化煤礦達到268座 排全國前...
- 四川省政協委員汪洋:聚焦建筑裝修...
- 中能建葛洲壩湖北500萬噸/年骨料項...
- 骨料產能及產銷量均全國第一!2024...
- 我國鎵、鍺、銦等共伴生、低品位資...
- 涉勘探、采礦等6領域!中國五礦發布...
